Взыскание с «Севастопольгаза» 264 тыс. руб. и понуждение подключить дом к газу

Задача: Взыскать с ГУПС «Севастопольгаз» неустойку за срыв сроков догазификации жилого дома и обязать выполнить подключение.

Описание дела

Клиент — собственник жилого дома в Севастополе — в феврале 2024 года заключил с ГУПС «Севастопольгаз» договор о подключении (технологическом присоединении) газоиспользующего оборудования к сети газораспределения в рамках догазификации. Срок выполнения работ — один год, то есть до 1 февраля 2025 года. Клиент внёс половину платы по договору и полностью выполнил свою часть обязательств: построил сеть газопотребления, установил оборудование и приборы учёта, прошёл обследование дымовых и вентиляционных каналов. «Севастопольгаз» же к подключению дома так и не приступил, а претензию клиента оставил без удовлетворения.

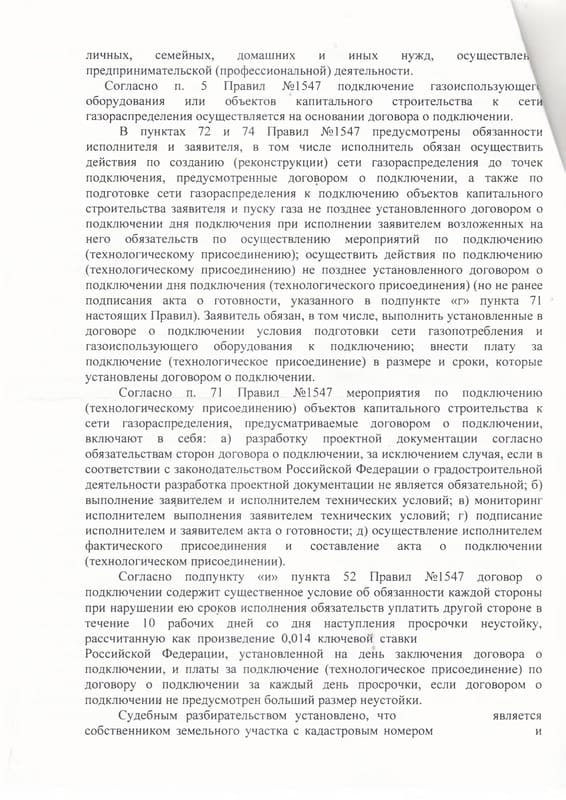

Мы подготовили иск в Ленинский районный суд г. Севастополя о взыскании неустойки, компенсации морального вреда, штрафа и понуждении к подключению. Ответчик иск оспаривал: ссылался на отсутствие финансирования от единого оператора газификации, необходимость строительства газопровода протяжённостью свыше 900 метров и утверждал, что закон о защите прав потребителей к бесплатной догазификации не применяется. Суд отклонил все доводы ответчика, указав, что отсутствие денежных средств не освобождает от ответственности, а бесплатность отдельных мероприятий по подключению не лишает клиента статуса потребителя.

Оказанные услуги: Изучение документов, расчёт неустойки, составление и подача искового заявления, представительство интересов в суде по доверенности

Сроки: Иск подан 29 марта 2026 года, решение вынесено 14 мая 2026 года

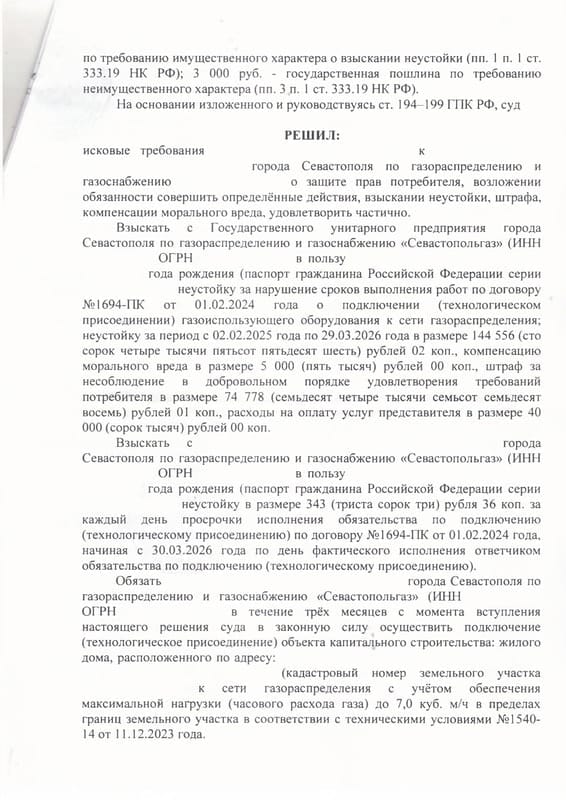

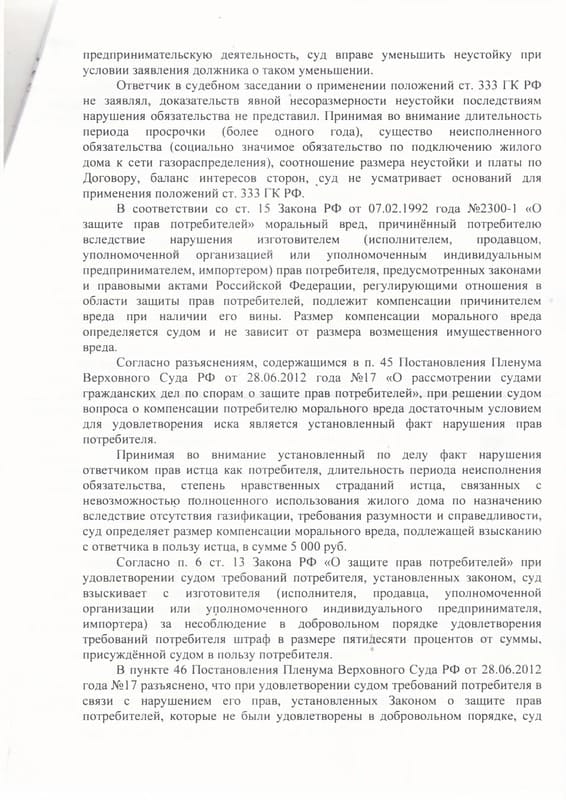

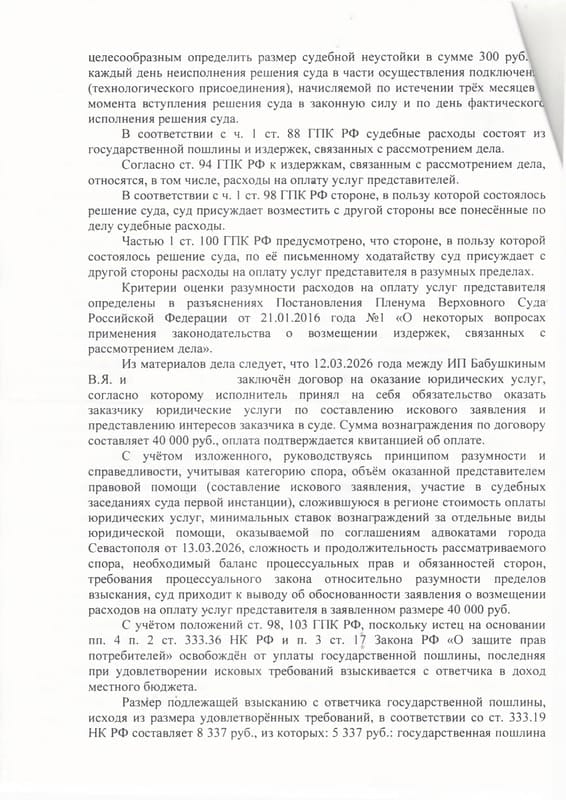

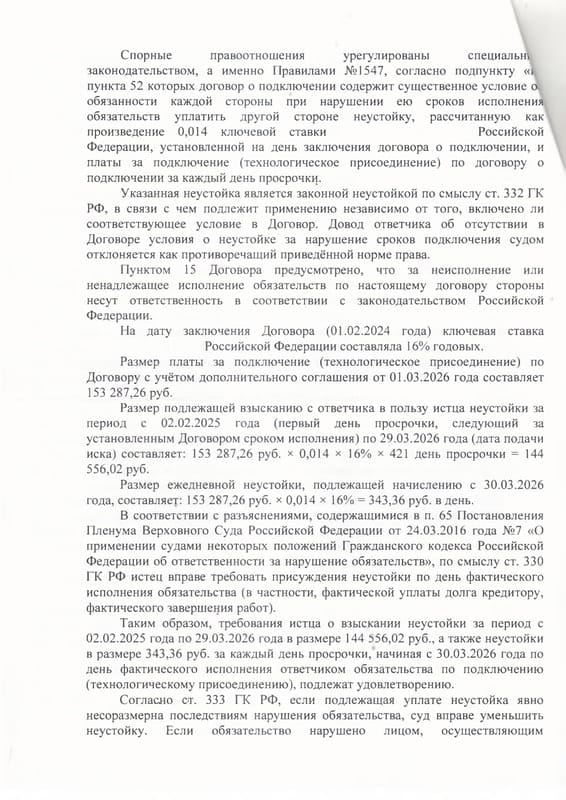

Результат: Суд взыскал с ГУПС «Севастопольгаз» неустойку в размере 144 556,02 руб., компенсацию морального вреда — 5 000 руб., штраф — 74 778,01 руб. и расходы на представителя — 40 000 руб., а также неустойку 343,36 руб. за каждый день просрочки вплоть до фактического подключения. Суд обязал ответчика подключить дом к газу в течение трёх месяцев со дня вступления решения в законную силу, а на случай неисполнения — установил судебную неустойку 300 руб. за каждый день просрочки.

Дата решения: 14 мая 2026 года

Скачать: Решение Ленинского районного суда города Севастополь о защите прав потребителя
